De vergadering over de funnelherziening loopt al een uur en iemand heeft net een zesde fase voorgesteld. Niemand in de kamer kan zeggen wat die zou beslissen.
Het argument splitst zich dan in vier richtingen:
- Houd het vijffasenmodel aan, want dat is de standaard.
- Voeg een fase toe telkens als er iets doorglipt dat dat niet had mogen doen.
- Ga terug naar drie, want het vorige proces was te traag en iedereen herinnert zich dat nog.
- Laat het staan zoals het geconfigureerd is in welke tool je ook hebt gekocht.
Geen van de vier vertrekt vanuit de beslissingen die de funnel daadwerkelijk neemt, maar vanuit een herinnering, een diagram of een standaardinstelling.
Tel de beslissingen die een tranche middelen goedkeuren, inhouden, ombuigen of stopzetten, en je hebt je gates geteld. De ideeënfunnellijst verderop gebruikt vier gates en vijf fasen.
Te veel fasen voegen wachttijden voor beoordeling toe en nodigen uit tot afvinken zonder kritische blik. Te weinig bevoegde beslissingen laten zwakke projecten grote toezeggingen passeren.
Waar een Fase Eigenlijk voor Dient
Een fase groepeert werk dat afgebakende onzekerheden wegneemt vóór de volgende beslissing. Een gate keurt werk of middelen goed, houdt ze in, buigt ze om of stopt ze.
De programmarichtlijnen van het Amerikaanse Department of Energy uit 2007 noemen vier gatefuncties:
- Een set criteria beoordeelt de voortgang van het project.
- Het project gaat door, wordt vertraagd of wordt stopgezet.
- Financiering wordt goedgekeurd voor de volgende fase.
- Een aanpak voor de volgende fase wordt gepresenteerd en goedgekeurd.
Drie van die vier leveren een beslissing op: of het werk doorgaat, of financiering vrijkomt en welk pad wordt goedgekeurd. De criteria bepalen de drempel.
Een beoordeling zonder bevoegdheid om een bindende gatebeslissing te nemen is een checkpoint in gate-verpakking. Checkpoints horen binnen een fase, niet tussen fasen.

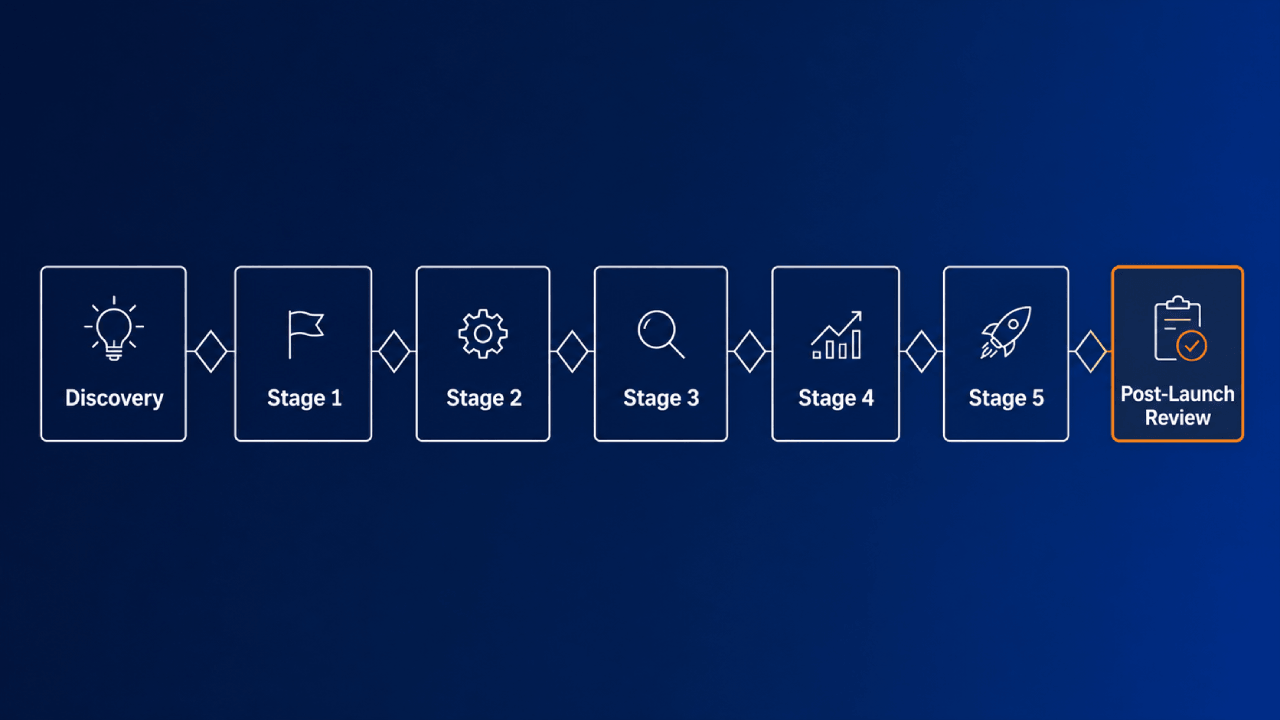

Waar de Standaard van Vijf Fasen Vandaan Komt
Een overzicht van Stage-Gate uit 2020 stelt dat het oorspronkelijke model begint met de ideatiefase, Discovery, en uitmondt in de Post-Launch Review.

Aantallen fasen en gates volgen verschillende conventies. Dit artikel telt intake als Fase 1 en telt alleen de beslissingen tussen opeenvolgende fasen, dus vijf fasen leveren vier gates op.
Datzelfde overzicht beschrijft contextafhankelijke aanpakken die gates en fasen overslaan om verschillende gradaties van complexiteit aan te kunnen.
Vijf is dus een gangbare sjabloon, geen universele vereiste. Het volledige sjabloon toepassen op een kleine procesaanpassing kan een funnel zwaar maken.
Wat Te Veel Fasen Werkelijk Kosten
Een nieuwe gate creëert nog een plek waar werk wacht op beoordeling. Het wachtrij-gezondheidsmodel doet ertoe wanneer voorstellen sneller binnenkomen dan beoordelaars kunnen beslissen.
Het stuk van Kellogg School of Management uit 2015 over het beheersen van wachtrijen illustreert hoe snel een wachttijd bij één bediener kan oplopen:
- De geïllustreerde wachttijd meer dan verdubbelt wanneer de bezetting oploopt naar 80%.
- Van 80% naar 90% gaan verdubbelt hem opnieuw.
Gatepanels zijn geen solitaire bedieners, dus behandel die cijfers als capaciteitswaarschuwing, niet als voorspelling. De wachttijd loopt nog steeds op naarmate de bezetting van beoordelaars richting vol gaat.
Een intern checkpoint is alleen goedkoper als het hetzelfde goedkeuringspad en dezelfde beoordelaarsvertraging vermijdt. Verwacht dat de beoordelingslast stijgt wanneer extra gates dezelfde beoordelaars delen.
Het stuk van Harvard Business Review uit 2016 over collaborative overload rapporteerde dat de tijd in samenwerkingsactiviteiten met 50% of meer was gestegen over de voorgaande twee decennia.
Rapportagelagen Zijn een Waarschuwing, Geen Gate-aantal
Het rapport van McKinsey uit 2019 over een besluitvormingsonderzoek uit 2018 vergeleek snelheid en kwaliteit over verschillende aantallen rapportagelagen:
| Rapportagelagen | Vindt beslissingen van hoge kwaliteit | Vindt beslissingen snel |
|---|---|---|
| 1 tot 3 | 70% | 61% |
| 4 tot 6 | 53% | 47% |
| 7 of meer | 45% | 38% |
Dit zijn organisatorische rapportagelagen, geen funnelfasen. Het onderzoek toont een samenhang, dus het kan het effect van één extra gate niet voorspellen.
Gebruik het als waarschuwing wanneer een herziening ook hiërarchische goedkeuringen toevoegt. Een aparte vraag leverde op dat 61 procent het meeste beslissingstijd als ineffectief beoordeelde.
Voor managers bij een gemiddeld Fortune 500-bedrijf schat McKinsey’s gedachte-experiment ineffectieve beslissingstijd op ruwweg $250 million aan jaarlijkse arbeidskosten.

Die kosten zijn niet allemaal gatetijd. Zoek naar routeringsvertraging in de goedkeuringsworkflow en in de gate zelf.
Wanneer Gates Stoppen met Beslissen
Het artikel over beslissingsgates van McKinsey uit 2017 stelt dat vergaderingen bij de meeste organisaties te vaak productrijpheidsbeoordelingen worden met beperkte focus op beslissen.
Het noemt drie samenhangende patronen:
- Gates komen over als procesformaliteiten zonder tanden.
- Financiering wordt zelden vertraagd of stopgezet bij een traditionele stage-gate.
- Serieuze projectproblemen worden pas laat in de ontwikkeling zichtbaar.
Een gate die nooit werk, middelen of richting verandert, is een terugkerende statusvergadering met een agenda-uitnodiging eraan vast.
Tel hoe vaak een gate in je funnel vorig jaar een uitkomst veranderde. Dat aantal vertelt je meer dan het aantal gates.
Complexiteit Heeft Zijn Eigen Prijs
Hetzelfde patroon duikt op buiten het innovatieproces zelf. Bain’s rapport over groeibarrières uit 2016 vond dat 85% van de leidinggevenden interne barrières noemde als voornaamste obstakels voor groei.
Twee van de vier krachten die Bain specifiek koppelt aan stagnatie:
- Ongecontroleerde complexiteit die groei doodt, genoemd door 42%.
- Bureaucratisering, genoemd door 41%.
Wanneer fasen vollopen zonder beslissingen, hopen achterstanden en verouderd werk zich op. Het gelinkte artikel wijt dat patroon aan onduidelijke beslissingsrechten en onbegrensde doorlooptijd.
Trott en collega’s betogen in een kritiek in Prometheus dat hoge onzekerheid de flexibiliteit vereist om fundamentele elementen van een project te veranderen, waaronder het concept en de doelmarkt.
Hun conclusie is dat stage-gate niet goed past bij innovatieprocessen die deze hedendaagse uitdagingen aanpakken. Rigide fasering gaat ervan uit dat het concept stilstaat terwijl de fasen doorlopen.

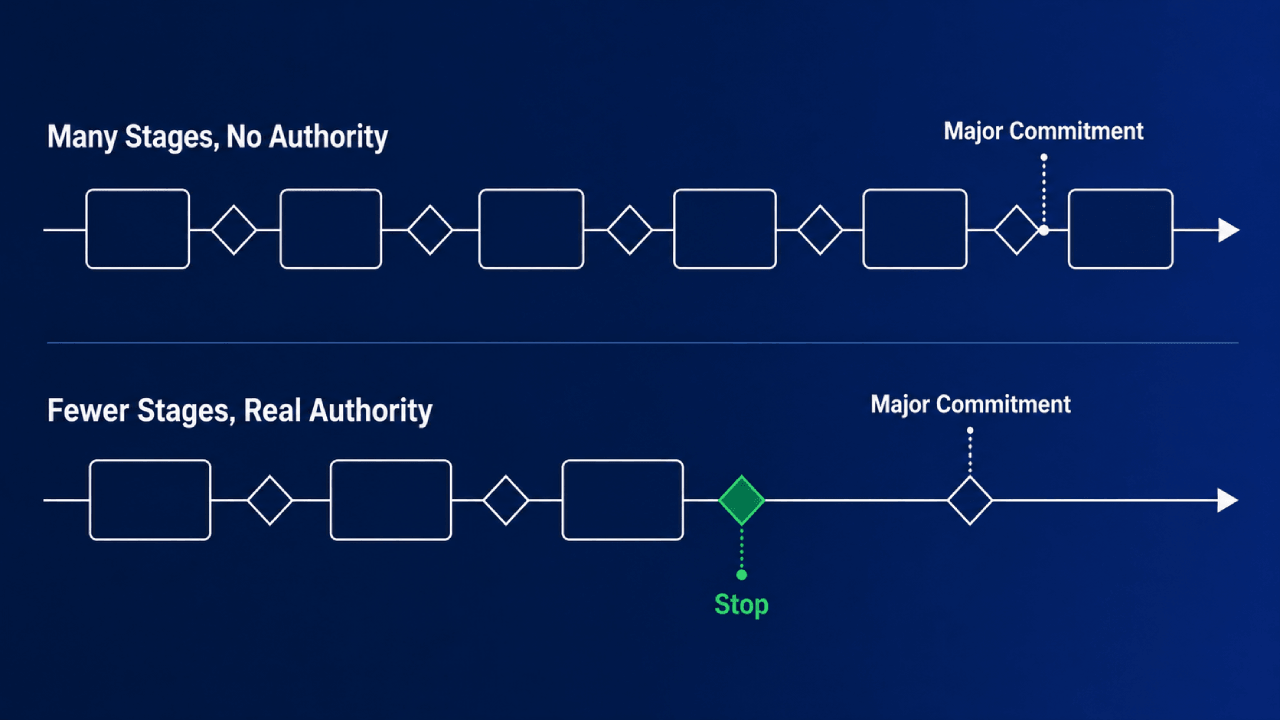

Wat het Ontbreken van Stopbevoegdheid Kost
Het aantal fasen alleen bepaalt niet of een project gestopt kan worden. Het risico is dat je een grote toezegging passeert zonder bevoegde go-, hold- of stopbeslissing.

Een proces met drie fasen en gates alleen tussen de fasen heeft twee tussenliggende gates. Hun timing bepaalt of ze plaatsvinden vóór grote uitgaven.
Eén Reden Waarom Projecten Zichzelf Niet Stoppen
Barry Staws experiment uit 1976 liet 240 bachelorstudenten bedrijfskunde een gesimuleerde investeringsbeslissing doorlopen, waarbij persoonlijke verantwoordelijkheid en positieve versus negatieve resultaten werden gemanipuleerd.
De conditie met hoge verantwoordelijkheid en negatieve resultaten leverde de grootste tweede toewijzing op. Verantwoordelijkheid veranderde toewijzingen na positieve resultaten niet significant.
Negatieve resultaten veranderden toewijzingen bij lage verantwoordelijkheid evenmin significant. Het experiment suggereert het scheiden van start- en vervolgbeoordelaars na negatieve resultaten, maar testte dat ontwerp niet.
Wat Het Kost om Het Laat te Ontdekken
Het Johnson Space Center van NASA rapporteert Boehms relatieve cijfers voor herstelkosten voor een softwareprobleem dat wordt gevonden in vier opeenvolgende fasen:
| Fase waarin het probleem wordt gevonden | Relatieve kosten om te herstellen |
|---|---|
| Requirements | 1x |
| Ontwerp | 5x |
| Code | 10x |
| Test | 50x |
Eerlijkheidshalve zijn dit softwaretechniekgegevens en geen onderzoek naar innovatiefunnels. Ze staan hier om de vorm van de curve, en niets meer.
Datzelfde paper citeert een regel dat het vinden en oplossen van een probleem na oplevering meer dan 100 keer zoveel kost.
Verwacht dat een funnel zonder werkende stop problemen later aan het licht brengt. Of dat in je bedrijf meer kost, is de moeite van meten waard, niet van aannemen.
Een apart paper van de Technische Universität Hamburg-Harburg uit 1999 vat het bewijs van Cooper en Kleinschmidt samen over onderfinancierd voorontwikkelingswerk.
Voorontwikkelingsactiviteiten, ook wel de fuzzy front end genoemd, kregen slechts 6% van de dollars en 16% van de mandagen. De uitvoeringskwaliteit daar verschilde sterk tussen winnaars en verliezers.
Wanneer Niets Het Stopt
Twee gedocumenteerde cases volgen dezelfde lijn, één in consumentenelektronica en één bij een deelstaatoverheid:
| Project | Waar het begon | Waar de kosten uitkwamen |
|---|---|---|
| SelectaVision van RCA | Een prototype uit 1970 met platenspelerachtige technologie die er toen al verouderd uitzag | $580 miljoen tot de stopzetting in 1984 |
| SACSS-project van Californië | Een contract van $75,5 miljoen bij het Department of Social Services, gestart in 1992 | Naar schatting $260 miljoen in 1995, nog steeds onafgerond |
Isabelle Royers verslag van SelectaVision is het best gedocumenteerd van de twee. Nog veertien jaar aan middelen ging erin na dat eerste prototype.
RCA bleef nieuwe modellen bouwen en investeren in productiecapaciteit. De lancering in 1981 kreeg een lauwe ontvangst en veranderde niets.
Keil en Montealegre, die SACSS documenteerden, beschrijven leidinggevenden die zo gehecht raken aan een project dat ze doorgaan wanneer ze zouden moeten stoppen.
Scheid aanbeveling van stopbevoegdheid. In die opsplitsing doet de ventureleider de aanbeveling en beslist het venturebestuur op basis van vooraf afgesproken stopcriteria.
Wat een Echte Stopzetting Oplevert
Een McKinsey-case uit 2019 beschrijft een wereldwijde voedselproducent die een fulltime projectstopper aanstelde.
In drie jaar tijd daalde de portfolio van meer dan 560 projecten naar iets meer dan 200. Dat betekende ongeveer 360 minder projecten die om middelen concurreerden.

Het artikel van McKinsey uit 2025 beschrijft een lange staart van initiatieven met laag rendement die middelen opslokken.
Eén bedrijf in consumentenelektronica herbalanceerde de portfolio en maakte 20 procent van het budget vrij. Dit bracht kansen aan het licht voor een ROI-stijging van 10 procent op portfolioniveau.
Een raamwerk voor portfoliosnoei maakt de kosten van zombieprojecten zichtbaar en ondersteunt evidencebased beslissingen over wat je financiert of schrapt.
Tel de Toezeggingen Voordat Je de Fasen Telt
Er doet een getal de ronde voor hoeveel beslispunten een project zou moeten hebben. Het werkt als grove sanity check en niet veel meer.
Het stuk van McKinsey uit 2017 raadt aan om vijf tot tien kritieke managementbeslissingen te identificeren over de looptijd van een project, van haalbaarheidsbeoordeling tot lancering.

Aan die bandbreedte zijn in het artikel geen prestatiegegevens gekoppeld. Behandel het als deskundig advies, niet als een geteste optimale waarde.
Het noemt die vijf tot tien beslissingen decision gates. Datzelfde stuk raadt daarnaast twee tot vijf herhaalde componentbeslissingen aan en één tot drie voortgangsbeoordelingen.
Dat productontwikkelingsontwerp valideert geen ideeënfunnel met vier gates. Gebruik het als contrasterende benchmark, niet als doel om te kopiëren.
Voer Eerst de Audit Uit
Loop je huidige funnel van begin tot eind door. Markeer elk punt waar een tranche werk of middelen wordt goedgekeurd, ingehouden, omgebogen of stopgezet.
Markeer ook externe toezeggingen die moeilijk terug te draaien worden.
Een getekend leverancierscontract telt mee, net als een aanwerving tegen een nieuwe headcountlijn. Toolingbestellingen en publiek aangekondigde data horen op dezelfde lijst.
Loop vervolgens elke kandidaat-fase langs drie vragen:
- Welke onzekerheden neemt deze fase weg, en welk bewijs zal dat aantonen?
- Welke beslissing neemt de bijbehorende gate?
- Wat verandert er als het antwoord nee is?
De derde vraag helpt een gate van een checkpoint te onderscheiden. Als er bij een nee niets verandert, kijk je naar een checkpoint.
Checkpoints zijn de moeite waard, en de audit vraagt niet om ze te verwijderen. Ze vraagt om ermee te stoppen ze om te vormen tot fasegrenzen.
Een beoordeling binnen een fase plaatsen, verwijdert een formele grens alleen als het niet hetzelfde goedkeuringspad of dezelfde beoordelaarswachtrij opnieuw creëert.
Verwacht dat de audit je met minder fasen achterlaat dan waarmee de tool die je kocht geconfigureerd was.
Wat de Audit Overleeft in een Ideeënfunnel
Voer die audit uit op je ideeënfunnel en je komt waarschijnlijk dicht bij de lijst hieronder uit.
Verwacht ruwweg vier momenten waarop een beslissing genomen moet worden:
- Een intakescreening die discovery goedkeurt
- Een bewijsgate die validatie- of pilotwerk goedkeurt
- Een bouwgate die engineering- of ontwikkelingsmiddelen toezegt
- Een opschalingsgate die uitgaven voor lancering, werving, productie of markt toezegt
De laatste drie leggen harde middelen vast, terwijl de intakescreening discoverycapaciteit vrijgeeft of weigert. Die vier gates scheiden intake, discovery, validatie, bouw en opschaling.
Die aantallen zijn uitkomsten van de audit, geen sjabloon waarmee je begint. Lichter werk kan gates overslaan, zoals de lanes hieronder laten zien.
Deze audit één keer uitvoeren is makkelijk. Het resultaat een jaar of twee later verdedigen is het moeilijkere deel.
Houd een vastlegging van elke gatebeslissing bij, inclusief eigenaar, bewijs, onderbouwing en heroverwegingstrigger. Software kan die vastlegging bij het initiatief bewaren.
AI kan zichtbaar maken waar beoordelaars van mening verschillen over hetzelfde idee en inconsistente scoring signaleren tegen gedeelde ankerpunten. Mensen bij de gate nemen nog steeds de eigenlijke beslissing.

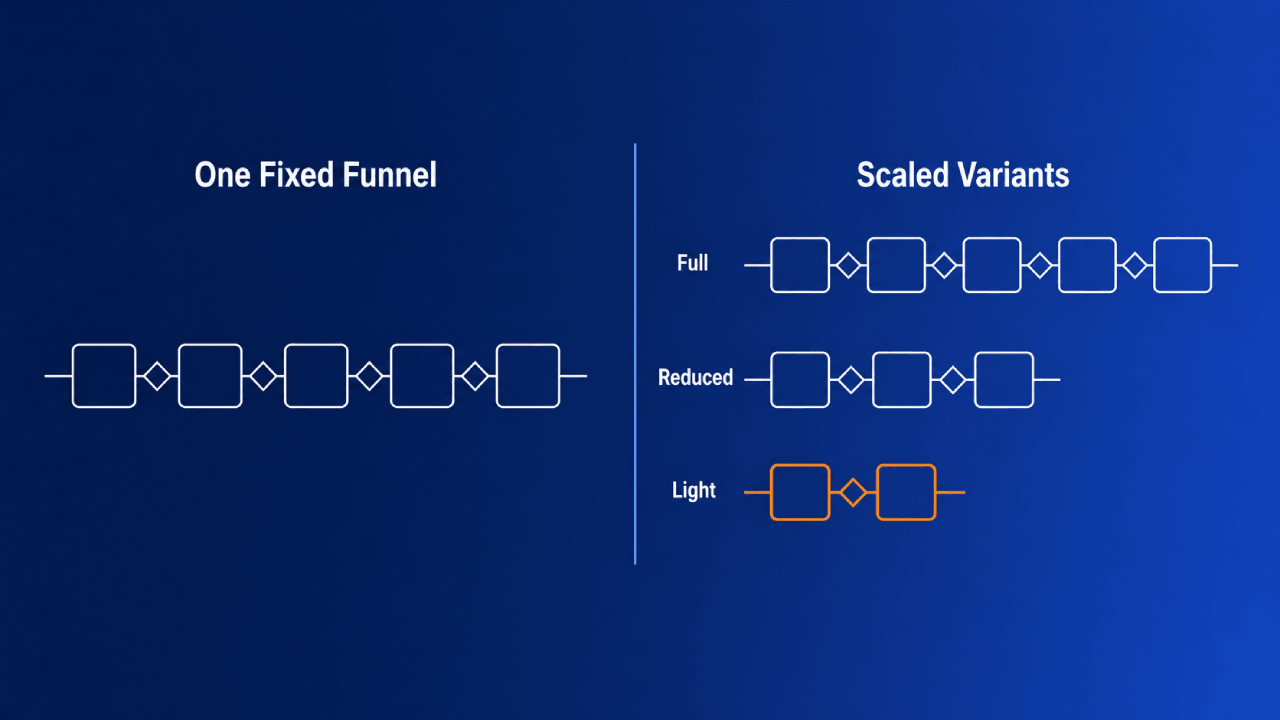

Stem het Aantal Af op het Risico
Eén aantal voor de hele portfolio past niet bij het probleem. Een kleine verpakkingswijziging en een nieuw platform dragen niet hetzelfde risico.
Een paper van Portland State University uit 2017 bespreekt Stage-Gate-varianten en een Agile-hybride voor de fuzzy front end.

Eén vaste funnel negeert verschillen in complexiteit en onzekerheid. Gebruik lanes voor werk dat past bij gated governance, en discovery vooraf voor werk waarbij dat niet zo is.
Bepaal voor gestuurd werk een aantal per lane, en laat ideetype en risico de regels ervan vormgeven. De hele portfolio heeft geen enkel getal nodig.
Bepaal de Lanes Voordat Je de Gates Bepaalt
Hier is een startvorm, opgebouwd uit het bronmateriaal hierboven plus inzicht, in plaats van uit één enkele gepubliceerde niveaudefinitie.
Sterk ambigu werk past niet in een vooraf vastgelegde gatevolgorde. Gebruik iteratieve discovery voordat je het aan een van de lanes hieronder toewijst.
Stuur werk voor een nieuw platform of nieuwe markt pas naar Full nadat discovery de kernaannames heeft bepaald.
Gebruik bij tegenstrijdige signalen de hoogst toepasselijke lane.
| Lane | Wat de lane activeert | Startaantal gates | Beslispakket |
|---|---|---|---|
| Full | Kernaannames bepaald, plus een nieuw platform of nieuwe markt, of een Full-drempel overschreden voor impact, uitgaven, risico, regelgeving of strategisch belang | Vier | Volledige business case met geteste aannames |
| Reduced | Uitbreiding of verbetering van een bekend platform onder de Full-drempels | Twee of drie | Korte case met één bewijscyclus |
| Light | Kleine wijziging onder de drempels van hogere lanes, met een benoemde eigenaar en gemaximeerd budget | Eén | Vastgelegde onderbouwing van de eigenaar binnen gemaximeerde bevoegdheid |
De kolom met triggers is degene die je zelf moet schrijven. Stel drempels vast tegenover je balans, risicobereidheid, regelgevingsblootstelling en strategische toezeggingen.
Een paper over de tollgate-methodologie uit 2009 in de bibliotheek van het Project Management Institute stelt dat de inspanning proportioneel moet zijn aan omvang en relevantie van het project.
Datzelfde paper raadt een selectiematrix aan voor organisaties die projecten van verschillende omvang draaien. Die matrix bepaalt het aantal gates per omvang.
Laat Drempels het Sorteerwerk Doen
Het Britse Gateway Review-proces, sindsdien hernoemd tot Gate Review Process, liet de logica zien. Het oorspronkelijke OGC-model noemde zes reviews, al gold Strategic Assessment alleen voor programma’s.
Een review was doorgaans vereist boven een voorgeschreven risicodrempel, die vier dingen combineerde:
- Initiële uitgaven
- Levensduurkosten
- Mate van bijzonder belang voor de overheid
- Risico
Het eerder genoemde overzicht van het Department of Energy ging verder, want projecten konden starten in welke fase dan ook die paste, en financiering kon eindigen waar dat uitkwam.
Dat is een funnel met configureerbare in- en uitgang in plaats van een vaste lopende band. DOE telde vijf werkfasen en vier tussenliggende gates.
Het conventionele model voegt een gate toe vóór de eerste formele fase. Dat is een telverschil, geen bewijs dat de ene opzet beter is dan de andere.
Itereer Binnen de Fase
Lanes bepalen hoeveel bewijs een gate vereist, en iteratie bepaalt hoe dat bewijs tot stand komt.
Cooper beschrijft nu een Agile Stage-Gate-hybride, die Agile-elementen toevoegt met behoud van structuur en nauwkeurigheid. Hij noemt het resultaat het Triple A System: adaptive and flexible, agile, and accelerated.

Het eerder aangehaalde overzicht uit 2020 rapporteert dat 44.8% van de best presterende bedrijven build-test-feedback-en-herzieniteraties draait, tegenover 26.3% van de gemiddeld presterende bedrijven.
Het overzicht noemt dit eerste bewijs en zegt dat statistisch bewijs zeldzaam blijft. Het waarschuwt ook dat kortzichtige klantfeedback incrementele innovatie kan bevoordelen.
De samenhang toont niet aan dat iteratie sterkere prestaties veroorzaakte. Gebruik iteratie als bewijsgenererende praktijk binnen een fase.
Bepaal het Aantal, Verdedig het Dan
De herziening is eenvoudig vergeleken met wat erna komt, want verwacht dat iemand binnen een kwartaal om een fase terugvraagt.
Drie stappen voor de volgende herziening:
- Publiceer de lijst met toezeggingen voordat je ook maar één vakje tekent.
- Geef elke gate een benoemde eigenaar die de volgende tranche werk of middelen kan weigeren of ombuigen.
- Voer de audit opnieuw uit telkens wanneer een drempel of financieringsregel verandert.
Een gepubliceerde audit geeft beoordelaars een onderbouwing die ze kunnen inspecteren. Een benoemde gate-eigenaar maakt die onderbouwing afdwingbaar in plaats van adviserend.
Een gate zonder iemand die nee kan zeggen, is een geplande vergadering.
